管線探測是如何收費的?
一般工程項目計費依據國家計委、建設部關于發布《工程勘察設計收費管理規定》的通知(計價格[2002]10號),并結合工程的具體情況商定。
1、第二頁總則1.0.4條通用工程勘察收費計算公式: 工程勘察收費基準價=工程勘察實物工作收費基價+工程勘察技術工作收費 工程勘察技術工作收費=工程勘察實物工作收費×技術工作收費比例
2、第二十九頁工程物探7.1技術工作費 工程物探技術工作費收費比例為22%

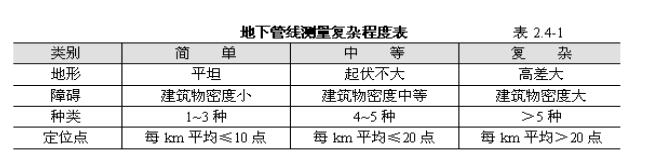

3、工程物探類收費標準見如下表

4、本次探測屬于盲探管線,地下管線種類多而密集,為難易度為復雜。根據收費標準為依據,本次探測收費的計算公式: 3元/㎡×實際探測的工作量(㎡)×1.22(技術工作收費比例為22%)
1、第二頁總則1.0.4條通用工程勘察收費計算公式: 工程勘察收費基準價=工程勘察實物工作收費基價+工程勘察技術工作收費 工程勘察技術工作收費=工程勘察實物工作收費×技術工作收費比例
2、第二十九頁工程物探7.1技術工作費 工程物探技術工作費收費比例為22%
3、工程物探類收費標準見如下表

更多相關信息 還可關注中鐵城際公眾號矩陣 掃一掃下方二維碼即可關注

文章推薦
- “全域土地綜合整治”的5個建設內容和6個整治模式
- 上海:《關于深入開展全市域土地綜合整治 助推郊野空間提質增效的實施意見》解讀
- 陽泉市規劃和自然資源局召開全域土地綜合整治工作專題會
- 工業園區“定制化”供水:中鐵城際智慧水務系統如何匹配高純度用水需求?
- 農村供水“最后一公里”破局:中鐵城際供水智慧系統如何解決分散站點運維難題?
- AI+物聯網:中鐵城際智慧供水系統如何從“被動搶修”轉向“主動防御”?
- 市政道路設計流程與技巧:新手快速上手的6個核心步驟
- 市政道路設計關鍵要點:從線形規劃到管線綜合的避坑指南
- 2025市政道路設計最新規范與全流程解析
- 自然資源部:推進全域土地綜合整治 已經累計整治超1000萬畝
